安徽各地:扩内需稳增长 重大项目建设跑出“加
时间:2023-11-13 16:56 来源:网络整理 作者:墨客科技 点击:次
安徽各地紧紧围绕“抓项目就是抓发展”的思路,聚焦民生实事,加快项目建设,为全力推动经济社会高质量发展蓄力赋能。

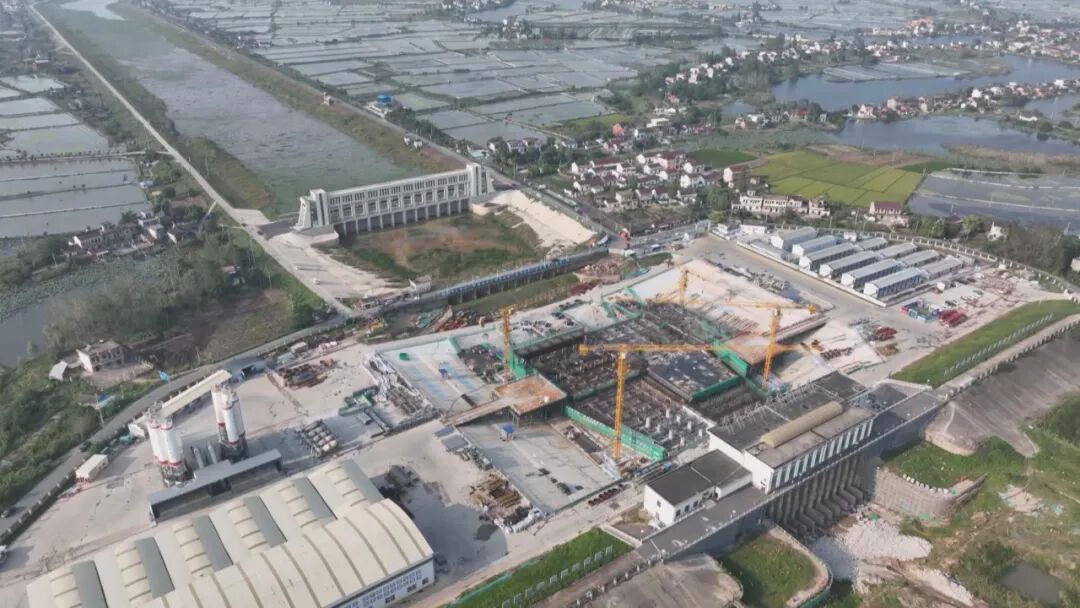

投资46亿元的中煤新集利辛发电有限公司二期工程,是安徽省“十四五”规划电力保供重点项目。记者在现场看到,3号、4号主厂房的运转层已经浇筑完成,施工人员正忙着做汽机房系统设备调试。
安徽电建二公司板集电厂二期项目 总工程师 梁发元 我们合理安排时间,24小时轮班制,确保我们接下来所有安装节点的有序进行。

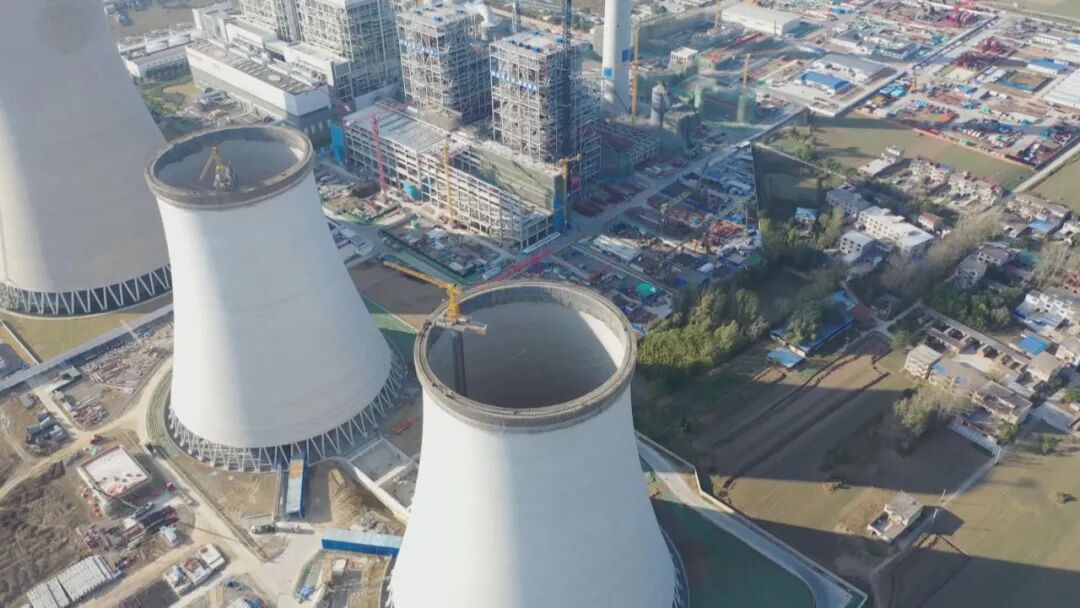

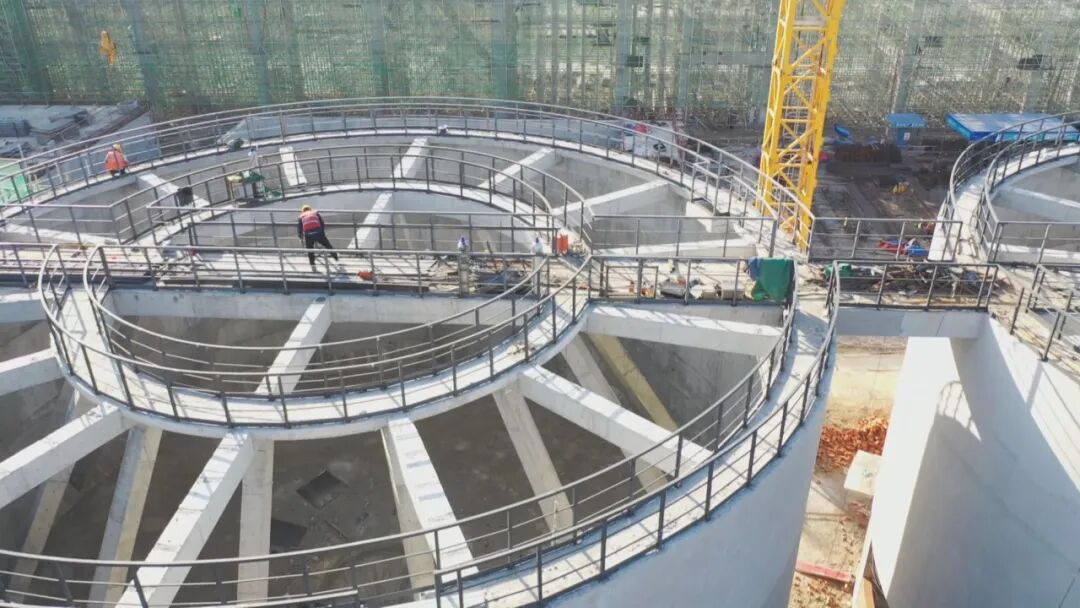

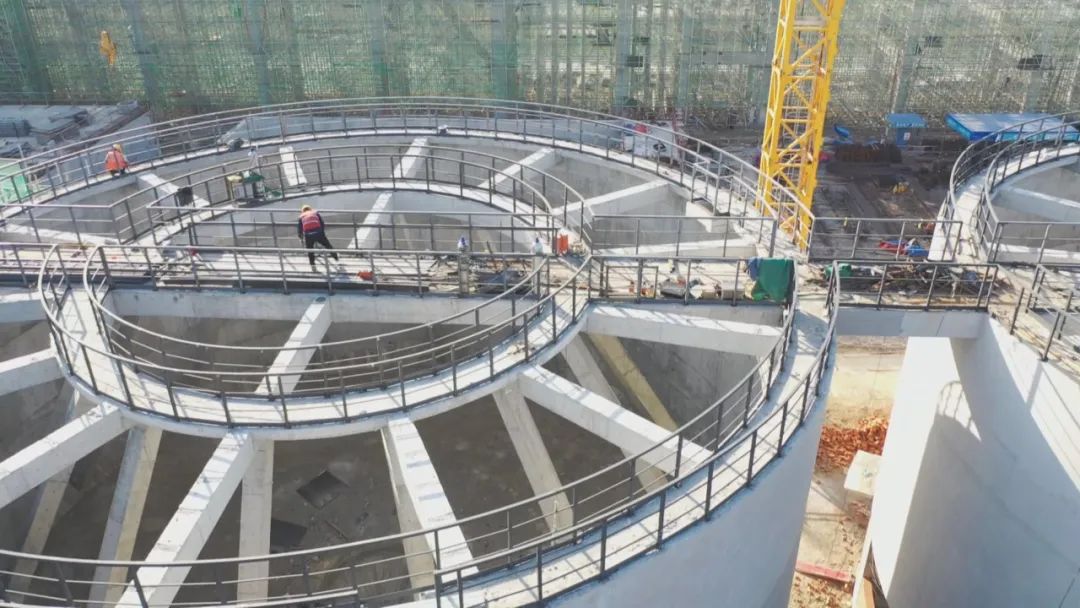

这一项目将新建两台660兆瓦超超临界二次再热燃煤发电机组,预计2024年底建成投产,届时,整个板集坑口电厂发电能力将达到3320兆瓦。
中煤新集利辛发电有限公司 副总经理 肖凯 每天通过我们的现场调度,每周进行总结,保证我们现场的4个施工单位,按照我们的进度节点严格执行,按时保质保量完成我们现场的合理的工期进度。
紧扣目标,加快推进。在淮北市相山区,淮宿蚌城际铁路的建设者们正在新濉河特大桥上抢抓工期。由于铁路横跨濉河和S238省道及城市主干道,无法搭建支撑架,整个特大桥创新采取挂篮悬臂现浇的方式,既实现梁体建设安全有序推进,又保障了河道和交通道路正常运行。
中铁十六局淮宿蚌城际铁路I标段二分部 总工程师 曾辉 我们连续梁采用挂篮悬臂施工法,由原来的3米一个节段,改为6米一个节段,大大地节省了我们施工的周期,预计在明年5月份实现全桥的合龙。

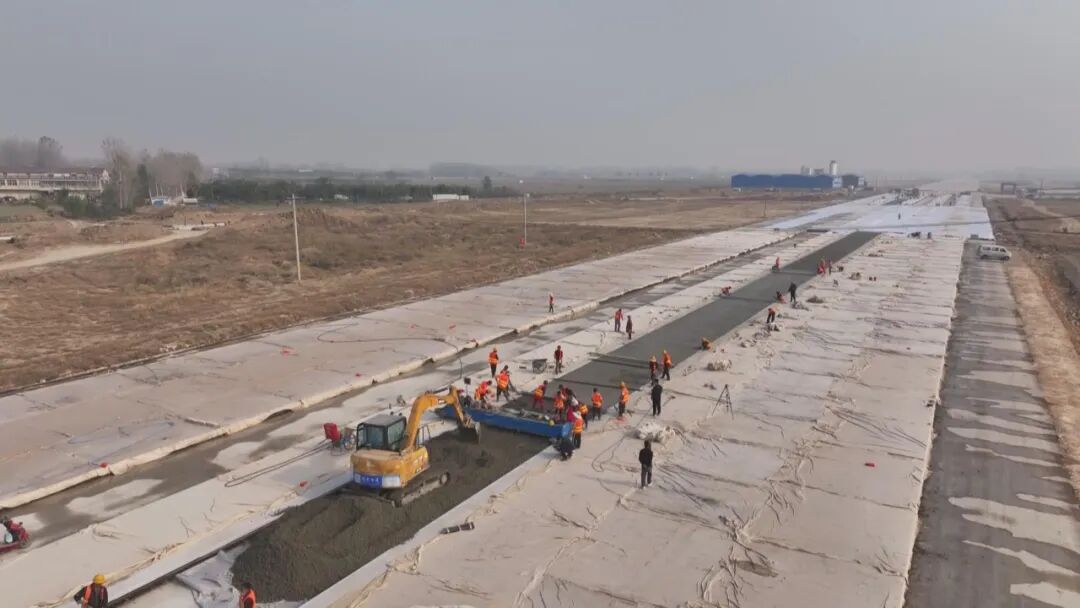

在蚌埠民用机场飞行区跑道工程施工现场,工人们正忙着进行道面混凝土施工作业,机场跑道建设已初具雏形。
北京场道市政工程集团有限公司 生产经理 胡洋 道面混凝土施工通过摊铺、振捣、做面、拉毛等十几种工序,最终完成一个34公分的一个结构层,用于飞行器的滑行滑跑,力争在今年年底,完成整个跑道的施工任务。
蚌埠民用机场项目被列入国家“十四五”102项重大工程“现代化机场”项目清单。目前,航站区和飞行区建设进度都在稳步推进。 (责任编辑:admin) |
